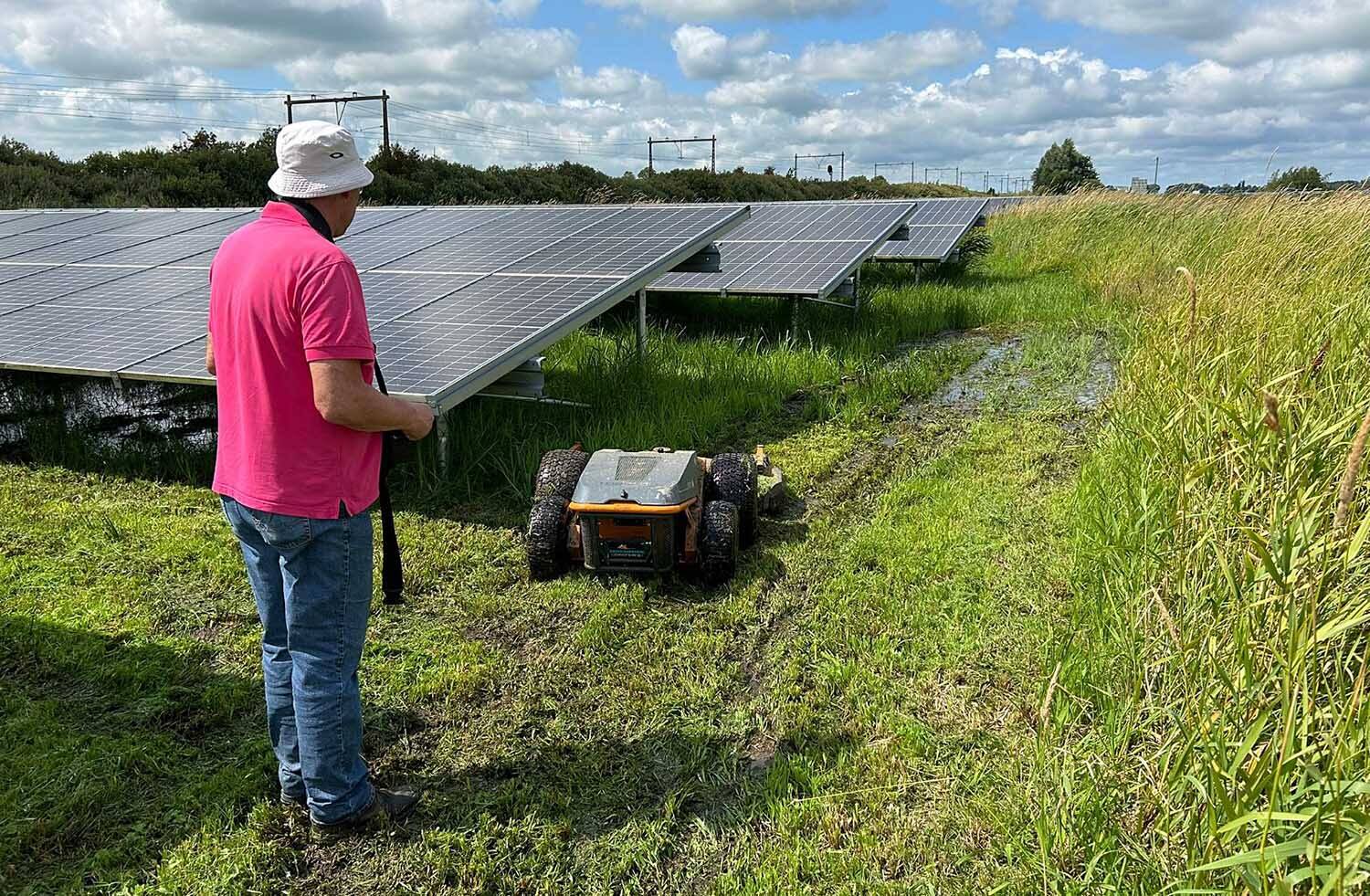

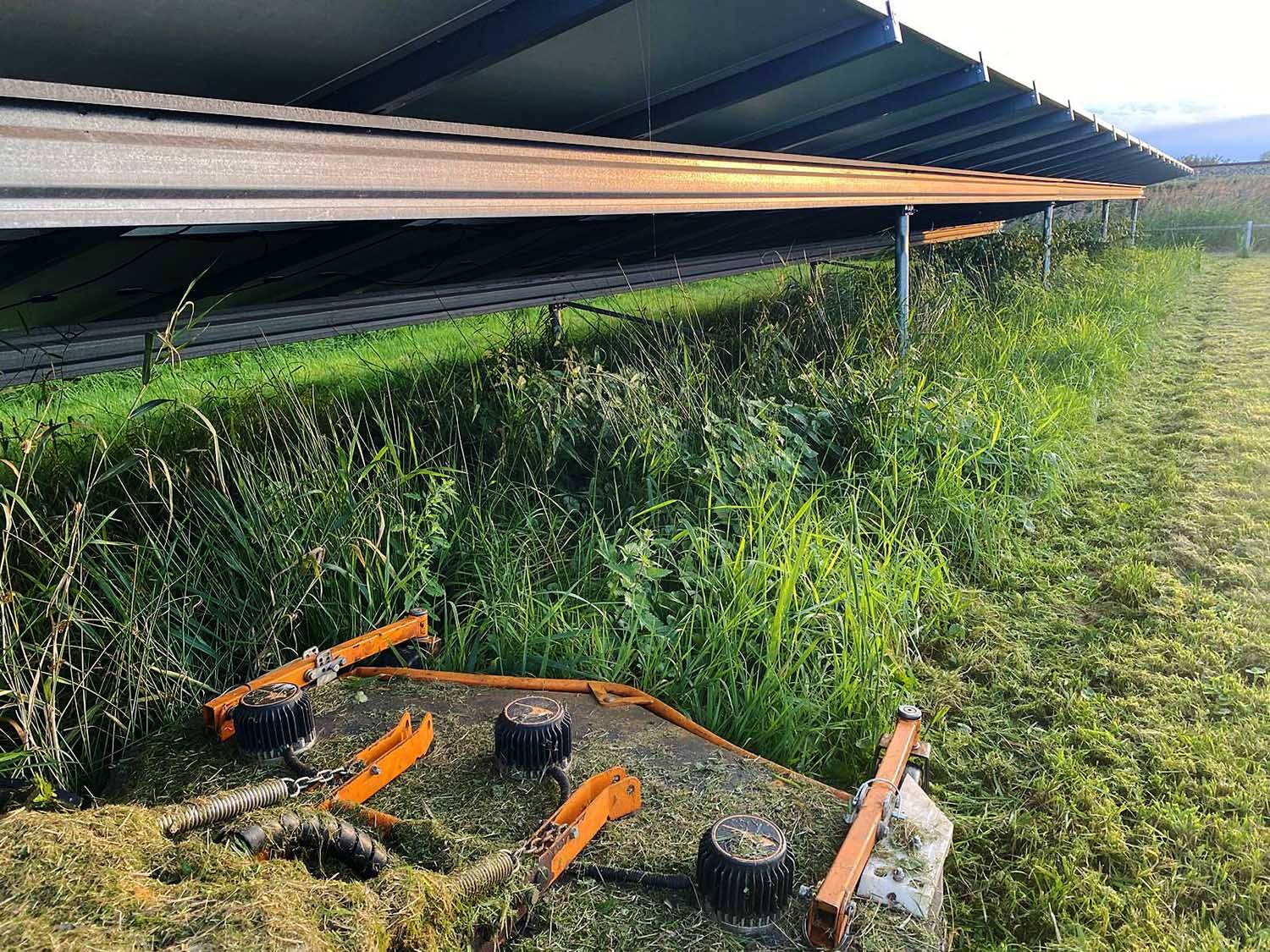

Zonnepark Leppagreide bij Akkrum functioneert stabiel in een periode waarin veel zonneparken te maken hebben met dalende opbrengsten, negatieve stroomprijzen en een vol elektriciteitsnet. Daarnaast had het park in de beginperiode te maken met een extra financiële tegenslag. Dankzij de inzet van vrijwilligers, die het maaien en andere onderhoud van het park zelf uitvoeren, blijft het project financieel gezond.
De financiële domper direct na de start was het gevolg van de lekkages in het Leppa Akwadukt door fout verlopen gestuurde boringen voor de aanleg van glasvezelkabels. De stichting Leppagreide, die onder de vlag van energiecoöperatie Duurzaam Akkrum-Nes werkt, heeft daardoor op dit moment geen geld voor projecten rond duurzaamheid en leefbaarheid in Akkrum en Nes. Naar verwachting zal dat rond 2030 wel het geval zijn. Met het bedrijf dat het glasvezelnet in Akkrum-Nes aanleggen, is een schikking voor betaling van een deel van de schade getroffen.
Jaarlijkse productie
Sinds de start op donderdag 16 maart 2023 ligt de totale opbrengst van het park precies drie jaar later - op circa 6,4 miljoen kilowattuur. Dat is net iets minder dan het theoretische maximum van ongeveer 6,6 miljoen kilowattuur. De omvang van het park is afgestemd op de netaansluiting. ,,We kunnen niet meer produceren dan de aansluiting kan.’’ Het park wordt tijdelijk uitgeschakeld wanneer de stroomprijs negatief wordt en voor het leveren van elektriciteit moet worden betaald.
Omgerekend levert de jaarlijkse productie van ongeveer 2,2 miljoen kilowattuur elektriciteit bij de huidige stroomprijzen en subsidies ruim twee ton per jaar op. De opbrengst gaat in de eerste jaren vooral naar rente en aflossing van de lening voor de aanleg van het park, en naar kosten voor onderhoud, beheer, verzekering en administratie.
Akkrum en Nes tellen samen naar schatting ongeveer 1.900 tot 2.000 huishoudens. Met een productie die vergelijkbaar is met het elektriciteitsverbruik van ongeveer 650 huishoudens kan het zonnepark daarmee grofweg een derde van de huishoudens in beide dorpen van stroom voorzien.
- Lees ook het bericht op Akkrum.net van 27 september 2022 over de gevolgen voor het fout verlopen gestuurde boring
Voor het zonnepark aan de overkant van rijksweg A32 heeft de lekkage in het aquaduct ook gevolgen. De stroomkabel wordt straks onder de rijksweg door naar het transformatorstation vlakbij de lekkages getrokken. Aanvankelijk zou het tracé langs de parallelweg naar een tweede transformatorstation onderin het aquaduct worden gelegd, maar in overleg met Liander is besloten om buiten de foliekuip om te werken en de kabel pas bij het aquaduct zelf naar beneden te laten lopen.
Foto's: Stichting Leppagreide
